Merus Power - Sähkön laatua, varastointia ja muuta

Aivan, siitä näyttäisi olevankin kyse. Tosin omistusta on näköjään lisättykin:

4 tykkäystä

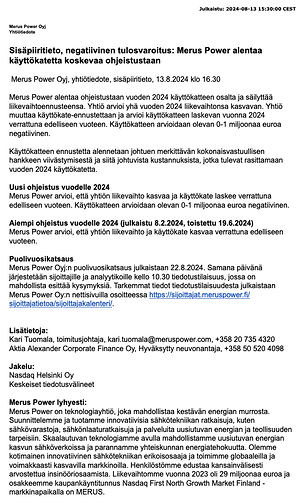

Taalerin akkuprojektin piti olla valmis huhtikuuhun 2024 mennessä, ainakin 8.2.2023 tiedotteen mukaan. Sen verran tulee alaa seurattua, että tiedän ettei se ole edelleenkään valmis, vaikka minulla ei olekaan minkäänlaista sisäpiirin tietoa. Fingrid julkaisee energiavarastokapasiteetin määrää eri reservimarkkinoilla ja viimeisimmässä päivityksessä 5.6.2024 ei ole energiavarastokapasiteetin määrä FCR-markkinoilla kasvanut verrattuna edelliseen päivitykseen, joka tehtiin joulukuussa.

Jokin viivästys on siis tullut ja asiakas missasi kevättulvakauden kovat markkinahinnat.

8 tykkäystä

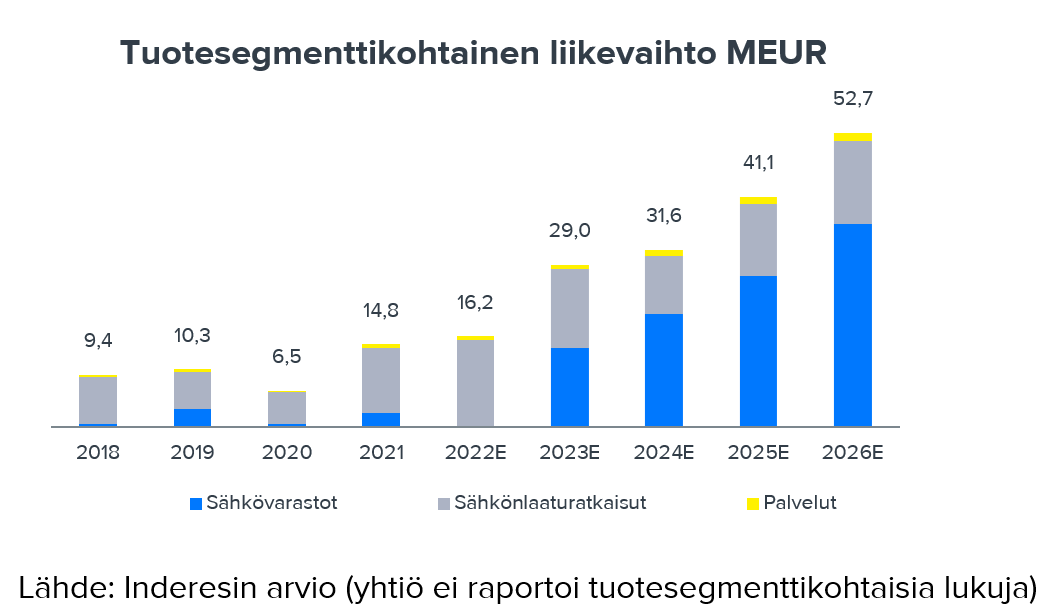

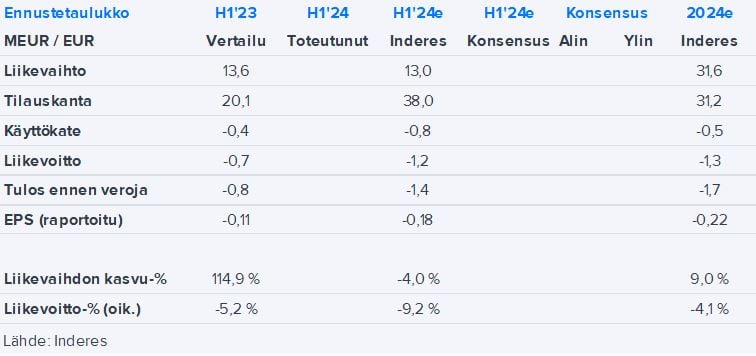

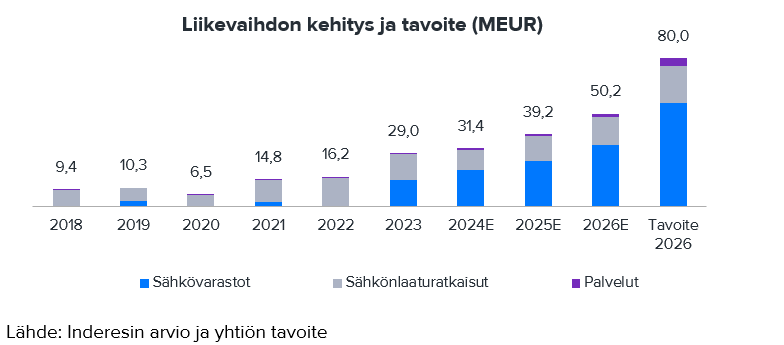

Merus Powerille lähes 20 miljoonan euron sähkövarastotilaus sveitsiläiseltä Alpiqilta. Valkeakoskelle rakennettava sähkövarasto on kooltaan 30 MW/36 MWh.

Tilaus ei vaikuta Merus Powerin tämän vuoden tulosohjeistukseen eli ohjeistus pysyy ennallaan.

19 tykkäystä

Tässä viestini helmikuun 2024 puolivälissä. Nyt lisää 20 miljoonan deali. Eiköhän ala pikkuhiljaa näkymään yhtiön kurssissa. Hyvää juhannusta kaikille.

5 tykkäystä
