Consti saanut hyvää näkyvyyttä, urakan arvo tuskin kummoinen, koska kyseessä rautatieaseman itäisen siiven uusi IV-konehuone. Kuva siis Helsingin päärautatieasemalta, Rautatientorin suunnasta otettuna. Suurta lisäarvoa tämä viesti tuskin sijoituskeissiin tuo🙂

Sopimus lienee klousattu jo viime vuoden puolella, koska urakan kesto 1-12/2024.

14 tykkäystä

Tässä on Ollin ennakkokommentit, kun Consti julkaisee Q2-ennakkonsa tämän viikon perjantaina. :slight_smile:

Consti raportoi Q2-tuloksensa perjantaina 19.7.2024. Odotamme Constin liikevaihdon laskeneen Q2:lla ja tulostason olevan selvästi vertailukauden alapuolella. Markkinan heikkous ja kilpailun kiristyminen vaikuttavat sekä liikevaihtoon että tulokseen. Tuloksen lisäksi seuraamme kommentteja markkinan aktiviteetista sekä tilauskannan ja uusien tilauksien kehitystä. H1:llä korjausrakentamisen markkina ei arviomme mukaan ole ollut merkittävän aktiivinen, mutta seuraamme viitteitä mahdollisesta piristymisestä loppuvuonna.

6 tykkäystä

Huomenna tulos, oliko taas 8.30!

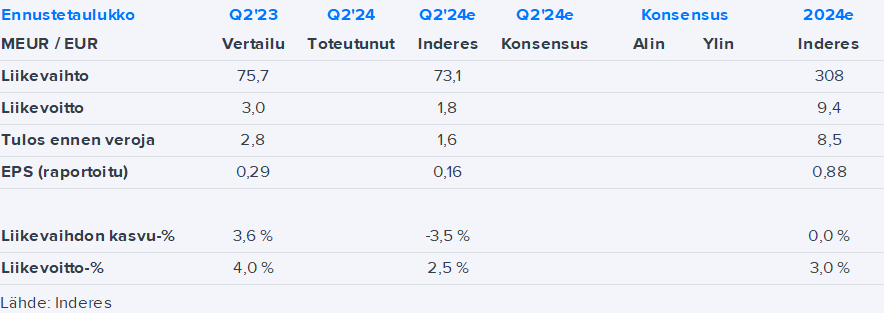

Evlin tulosennakko alla PDF filuna, ja laitetaan sieltä taulukkoa vertailun vuoksi näkyviin. Hieman härkäisempiä siellä. :slight_smile:


7 tykkäystä

Oikeinkin vahva tulos! :muscle:t3:

LIIKEVAIHTO KASVOI, LIIKETULOS VIIME VUODEN TASOLLA

4–6/2024 keskeiset tapahtumat (suluissa vertailuluvut 4–6/2023):

Liikevaihto 82,9 (75,7) milj. euroa; kasvua 9,4 %
Käyttökate 4,0 (3,9) milj. euroa ja käyttökateprosentti 4,8 % (5,1 %)
Liiketulos 3,0 (3,0) milj. euroa ja liiketulosprosentti 3,6 % (4,0 %)
Tilauskanta 261,2 (297,9) milj. euroa, muutos -12,3 %
Uudet tilaukset 90,8 (106,5) milj. euroa; muutos -14,8 %
Vapaa kassavirta 1,2 (4,1) milj. euroa
Osakekohtainen tulos 0,27 (0,29) euroa

16 tykkäystä

Ihanaa, Inderesillä meni ennustukset vihkoon. Harmi, että tulosjulkkarin aikataulu meni itseltäni ohi enkä ehtinyt lisäämään, joka oli tarkoitukseni. Liikevaihto yli ja EPS reilusti yli Inden ennusteen. Evli onnistui liikevaihdon arvioinnissa todella tarkasti kohdilleen. Kateprosentit sielläkin alakanttiin. Erittäin mukiinmenevä rapsa haastavassa markkinassa.

Viestini toukokuulta

6 tykkäystä

Tässä vielä @Olli_Koponen pikakommentit, yllättävän solidia ja vahvaa tekemistä tosiaan Constilta: Consti Q2’24 -pikakommentti: Vahva suoritus haastavassa markkinassa - Inderes

Ja kyllä tätä todennäköisesti vielä ehtii ostamaan kohtuuhinnalla, koska Hesuli :slight_smile:

4 tykkäystä

Oikein hieno suoritus Constilta! :+1:

Riittääköhän tämä peräti ostosuositukseen? :slightly_smiling_face:

Tämäkin pisti silmään:

“Katsauskaudella jatkoimme pitkäjänteisiä panostuksiamme Talotekniikka-toimialamme kasvuun, ja saavutimme 58,7 prosentin kasvun vertailukauteen nähden.”

5 tykkäystä

Olli on päivitellut Constin yhtiöraporttia :gem: :slight_smile:

Nostamme Constin tavoitehinnan 11,50 euroon (aik. 11,00 euroa) toistaen lisää-suosituksemme yhtiön Q2-tuloksen jälkeen. Constin toinen kvartaali oli odotuksiimme nähden erittäin vahva. Vakaa tuloskehitys jatkui, vaikka kilpailun kiristyminen sekä heikompi markkina epävarmuutta aiheuttavatkin alkuvuoden kehitykseen. Vahvan tuloksen myötä nostimme hieman tulosennusteitamme. Hyvä ja vakaa tuloskehitys, vahva tase, monipuolinen tarjonta sekä hyvä markkina-asema pitävät yhtiön hyvässä positiossa markkinan piristymisen käynnistyessä. Arvostus on säilynyt lähivuosille houkuttelevana, vaikka suhdanteen epävarmuus tuotto-odotuksen riskejä hieman kasvattaakin.

Rapsasta lainattua:

Riskeinä ennusteissamme on markkinan selkeämpi heikentyminen tai vielä selvästi kiristyvä kilpailu sekä odottamattomat projektihaasteet. Markkinan pidempi heikentyminen laskisi liikevaihtoamme ja heikentäisi myös tuloskasvun mahdollisuuksia. Yhtiöllä on kuitenkin nettovelaton tase (ilman IFRS 16 -vastuita), joten myös merkittävät epäorgaaniset kasvumahdollisuudet ovat pöydällä.

4 tykkäystä

@Olli_Koponen ← kysymys: Q2/2024 EPS ylitti ennusteesi 0,11€. Koko vuoden 2024 EPS ennuste ei ole kuitenkaan muuttunut miksikään. Tarkoittaako siis tämä olet tuntuvasti laskenut H2/2024 ennusteita vahvan Q2-raportin yhteydessä?

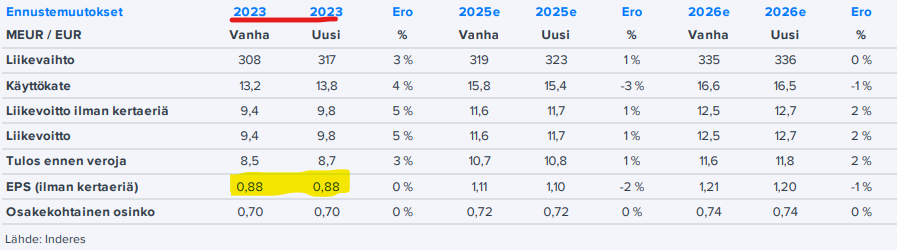

JK. Ennustetaulukossa lukee muuten 2023 eikä 2024.

2 tykkäystä

Kyllä arvioimme uudestaan loppuvuoden ennusteitamme Q2-raportin yhteydessä ja laskimme niitä edelliseen nähden. Loppuvuoden odotettu piristyminen markkinoilla ei mielestämme ole niin realistista kuin aikaisemmin, mikä tulee arviomme mukaan myös vaikuttamaan kannattavuuteen (kilpailun kireys). Ja kiitos huomiosta, korjataan tuo taulukko.

6 tykkäystä

Kiitos nopeasta vastauksestasi! :+1: Mahdollisesti tyhmä jatkokysymys: liikevoittoennuste on noussut 5% ja samaan aikaan EPS-ennuste ei muutu lainkaan - mistäköhän tämä johtuu? :thinking: Ainoa syy mikä tulee mieleen että osakkeiden määrä nousee, eli osakeanti.

4 tykkäystä

Hyvä kysymys on! Constin ulkona olevien osakkeiden lukumäärä on marginaalisesti muuttunut alkuvuonna, jos katsot vaikka raporteista, joka selittää pientä eroa. Myös verotuksen muutokset vaikuttaa tuohon riviin ja erot voivat alariveillä olla myös rahoituskulujen vuoksi erilaisia.

7 tykkäystä

Sisäpiiriltä liputusta :slight_smile:

Consti Oyj (“Consti”) on vastaanottanut 6. elokuuta 2024 arvopaperimarkkinalain 9. luvun 5. pykälän mukaisen ilmoituksen Risto Kiveltä (”Kivi”).

Ilmoituksen mukaan Kiven omistusosuus Constin osakkeiden ja äänten kokonaismäärästä nousi yli viiden (5) prosentin 1. heinäkuuta 2024.

10 tykkäystä

Ei dramatiikkaa, Jukka Mäkinen lähtee eläkkeelle: Consti Oyj: Muutos Consti-konsernin johtoryhmässä | Kauppalehti

Muutos Constin johtoryhmässä: Pirkka Lähteinen nimitetty Yritykset-toimialan johtoon; Jukka Mäkinen siirtyy eläkkeelle

Pirkka Lähteinen (s. 1977, Insinööri AMK) on nimitetty Yritykset-toimialan toimialajohtajaksi. Lähteinen on toiminut Constin Yritykset-toimialan aluejohtajana vuodesta 2019, ja Constin johtoryhmässä vuodesta 2009.

Pirkka Lähteinen aloittaa tehtävässään 1.9.2024, ja hän raportoi toimitusjohtaja Esa Korkeelalle.

Constin Yritykset-toimialan toimialajohtaja ja konsernin johtoryhmän jäsen Jukka Mäkinen on ilmoittanut siirtyvänsä eläkkeelle marraskuun 2024 loppuun mennessä. Mäkisen jäsenyys konsernin johtoryhmässä päättyy 31.8.2024, minkä jälkeen hän toimii Constilla neuvonantajana eläkkeelle siirtymiseen asti.

”Haluan lämpimästi kiittää Jukkaa hänen yli 10 vuoden urastaan Constilla ja työstään yhtiön hyväksi,” sanoo toimitusjohtaja Esa Korkeela.

Konsernin johtoryhmän jäsenten CV:t ja valokuvat ovat saatavilla yhtiön sijoittajasivuilla osoitteessa: https://investor.consti.fi/fi-fi/hallinto/toimitusjohtaja-ja-johtoryhma/toimitusjohtaja-ja-johtoryhma

Pirkka Lähteinen

Toimialajohtaja Yritykset 1.9.2024 alkaen
Insinööri (AMK), s. 1977

Keskeinen työkokemus
Consti, toimialajohtaja Yritykset 1.9.2024 alkaen
Consti, Yritykset-toimialan aluejohtaja 2019–31.8.2024
Consti Korjausurakointi Oy, aluejohtaja 2011–2019
Jollaksen Rakennushuolto Oy, toimitusjohtaja 2009–2011 ja projektipäällikkö 2000-2009

Keskeiset luottamustehtävät
Kaskiniemen Sora Oy, hallituksen jäsen 1992 lähtien

4 tykkäystä

Consti nappasi pari ihan mukavan kokoista urakkaa: Constille kaksi Helsingin kaupungin korjaushanketta – sopimusten arvo lähes 35 miljoona euroa - Inderes

Consti käynnistää syyskuussa 2024 kaksi korjaushanketta Helsingin kaupungille. Molemmissa hankkeissa tilaajana toimii Helsingin kaupungin kaupunkiympäristön toimiala. Hankkeiden yhteisarvo on lähes 35 miljoonaa euroa. Hankkeet vahvistavat Constin tilauskantaa erityisesti vuodelle 2025.

Stadin ammatti- ja aikuisopisto – jatkoa vahvalle koulurakentamisosaamiselle

Helsingin Vallilassa, osoitteessa Nilsiänkatu 6, sijaitsevan Stadin ammatti- ja aikuisopiston opetustilat saavat perusteellisen uudistuksen, jossa perusparannuksen lisäksi tilat muutetaan vastaamaan hius- ja kauneudenhoitoalan opetustarpeita.

Projektinjohtourakan arvo on noin 12 miljoonaa euroa, ja se valmistuu vuoden 2025 loppuun mennessä. Projektinjohtourakoitsijan valintakriteerinä oli hinta-laatusuhteeltaan paras tarjous.

Constilla on hankkeen myötä käynnissä samanaikaisesti viisi kouluhanketta Helsingissä.

Stadin ammatti- ja aikuisopiston opetustilojen perusparannus ja muutostyöt keskittyvät erityisesti tekniseen ja opetustilojen tarpeiden parantamiseen. Tiloja uudistetaan ja kunnostetaan laajasti, ja samalla kiinteistön ilmanvaihto, viemärit sekä vesijohdot modernisoidaan. Myös kalusteet, märkätilat ja valaistus päivitetään vastaamaan uusien opetustilojen tarpeita. Vesikatto uusitaan kokonaan. Lisäksi ikkunoita, julkisivuja sekä lämmöneristeitä kunnostetaan ja uusitaan.

Mittavien taloteknisten parannusten ja tilojen nykyaikaistamisen myötä ammattiopiston ilme uudistuu merkittävästi ja tilat tulevat tarjoamaan erinomaiset, modernit puitteet opetukselle.

Kontulassa siirrytään peruskorjauksen yhteydessä maalämpöön

Kontulassa, osoitteessa Kontulankaari 24, peruskorjataan vuonna 1972 valmistuneet vuokratalot ja niiden piha-alueet. Alkuvuodesta 2027 valmistuvan mittavan urakan arvo on noin 22 miljoonaa euroa. Urakkamuoto on kokonaisurakka.

Kontulankaaren vuokratalokohde kattaa yhden 8-kerroksisen ja kaksi 7-kerroksista asuinkerrostaloa, joissa remontin aloitushetkellä on yhteensä 215 asuntoa. Peruskorjauksessa asuntojen pinnat päivitetään, kylpyhuoneet uusitaan kauttaaltaan ja paloturvallisuutta parannetaan. Vuokra-asuntojen tilojen toiminnallisuutta parannetaan muun muassa uusimalla väliseiniä. Remontin jälkeen asuntoja on yhteensä 218.

Talotekniikka modernisoidaan ja sähköasennukset päivitetään vastaamaan nykypäivän vaatimuksia. Kaukolämmön tilalle vaihdetaan maalämpöjärjestelmä, minkä lisäksi energiatehokkuutta parannetaan uusitun katolle päälle asennettavilla aurinkopaneeleilla.

Rakennusten päädyt lisälämmöneristetään ja julkisivut ja parvekkeet kunnostetaan perusteellisesti. Piha-alueet saavat uuden ilmeen, kun asfaltti ja muut pihan rakenteet uusitaan.

Vuokratalojen kokonaisvaltainen korjaus parantaa energiatehokkuuden lisäksi turvallisuutta ja asuinmukavuutta. Päivityksillä varmistetaan, että rakennukset palvelevat asukkaita pitkälle tulevaisuuteen turvallisesti ja viihtyisästi.

Hankkeet kirjataan Constin kolmannen kvartaalin tilauskantaan.

18 tykkäystä

Tässä on Koposen kommentit näihin tuoreisiin hankkeisiin liittyen. :slight_smile:

10 tykkäystä

Laakson sairaalan seuraava osaprokjekti kirjataan Q3-tilauskantaan, lisäksi tietoa Mäntsälän oikeuspsykiatrian sairaalarakennuksen etenemisestä:Laakson yhteissairaalan talotekniikkaurakka etenee eteläiseen osaan - Inderes

Consti Talotekniikka Oy on allekirjoittanut Laakson yhteissairaalan päärakennuksen eteläistä osaa koskevan tilauksen.

Talotekniikka-alaurakka-allianssissa on mukana kolme toimijaa, ja Consti vastaa yhtenä hankkeen talotekniikkakumppanina osaltaan LVI-, sprinkleri-, automaatio- ja sähkötöistä.

Laakson yhteissairaala -hanke jakautuu useisiin osaprojekteihin. Päärakennuksen pohjoista osaa koskevan osaprojektin toteutusvaihe käynnistyi joulukuussa 2023. Eteläisen osan rakentaminen alkoi syyskuussa 2024, jolloin myös talotekniikkatyöt käynnistyivät. Nyt tehtyä sopimusta koskevaan osaprojektiin kuuluva eteläinen osa on kooltaan 40 000 bruttoneliömetriä. Constin osuus siihen liittyvästä talotekniikka-alaurakasta on noin 20 miljoonaa euroa.

Koko päärakennuksen laajuus on noin 95 000 bruttoneliömetriä, ja sen on määrä valmistua vuoden 2027 aikana.

Tilaus kirjataan Constin vuoden 2024 kolmannen kvartaalin tilauskantaan.

Ohkolan rakentaminen käynnistynyt

Osana Laakson yhteissairaala -hanketta Mäntsälän Ohkolaan rakennetaan uusi oikeuspsykiatrian sairaalarakennus. Rakentaminen alkoi kesällä 2024, ja sen on suunniteltu valmistuvan keväällä 2026. Consti toteuttaa hankkeen sähkö- ja automaatiotyöt, joiden arvo on noin 5 miljoonaa euroa.

Yksikerroksinen uudisrakennus sijoittuu nykyisen sairaalarakennuksen viereen ja on laajuudeltaan noin 8000 bruttoneliömetriä. Rakennukseen tulee 56 potilaspaikkaa ja Ohkolan sairaalan nykyistä toimintaa. Sairaalan siipirakennuksiin sijoitetaan potilasosastot, ja siipiä yhdistävään osaan rakennetaan hoitoa tukevia tiloja, kuten terapiahuoneita, neuvottelutiloja, tapaamis- ja vierailutiloja sekä kuntosali. Lisäksi rakennuksessa on sairaalan pääsisäänkäyntiaula, palvelukeittiö ja henkilöstöravintola.

Ohkolan sairaalarakennusta koskeva talotekniikka-alaurakan tilaus allekirjoitettiin kesäkuussa 2024, ja se on kirjattu Constin toisen kvartaalin tilauskantaan.

9 tykkäystä
